TOP > トピックス > トピックス > 2007年 > 月周回衛星「かぐや(SELENE)」の運用状況と今後の予定
月周回衛星「かぐや(SELENE)」の運用状況と今後の予定
9月19日に開催された宇宙開発委員会において、下記のとおり報告をいたしました。
かぐや(SELENE)の運用状況
H-IIAロケット13号機により2007年9月14日10時31分01秒に種子島宇宙センターから打ち上げられた月周回衛星「かぐや」(SELENE)は、以下の運用を正常に実施しました。現在は周期調整マヌーバ1回目(ΔVp1)にむけた準備作業中です。
日時(日本時間) | 実施内容 | 結果 |
---|---|---|

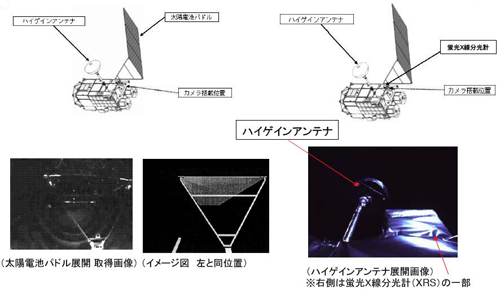

9月14日11時44分 | 太陽電池パドル展開 | 良好。テレメトリ(ラッチ信号、発生電力)、カメラ画像により展開を確認。 |
9月14日18時52分 | ハイゲインアンテナ展開 | 良好。テレメトリ(展開状態)、カメラ画像により展開を確認。 |
9月15日1時32分 | 軌道投入誤差修正マヌーバ (ΔVc1) |
良好。テレメトリ(軌道制御時の推進系、制御系等のシステム状態)、軌道決定値により確認。 |
9月16日8時0分 | 軌道制御誤差修正マヌーバ (ΔVa1) |
良好。テレメトリ(軌道制御時の推進系、制御系等のシステム状態)、軌道決定値により確認。 |
衛星の各機能は、ロケットから分離後、現在に至るまで、正常に動作しています。主な状態は次のとおりです。
実績値 | 設計値 | |
---|---|---|
バス電圧 | 約52V(日照時) バッテリ充放電良好 |
約52V(日照時) |
発生電力 | 約4.2KW(太陽角15度) | 約4.1KW(太陽角15度。BOL) |
温度:正常
Sバンド通信(2Kbpsないし40Kbps):正常に動作
500Nエンジン、1N・20Nスラスタ:正常に動作
姿勢制御:正常に動作
今後の予定

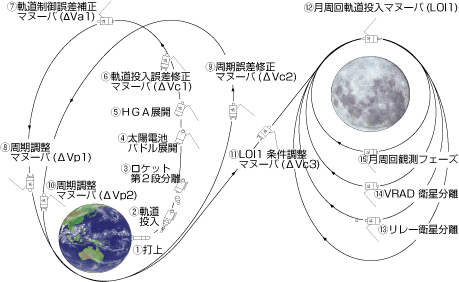

日時 | イベント | 図対応 |
---|---|---|
9月19日 | 周期調整マヌーバ1回目(ΔVp1) ※実施済。[ 詳しくはこちら(PDFファイル)] |
8 |
10月4日 | 月周回軌道投入マヌーバ(LOI1)月周回軌道(近月点100km 、遠月点13,000km)への投入 | 12 |
10月9日 | リレー衛星分離 | 13 |
10月12日 | VRAD衛星分離 | 14 |
10月19日 | 定常観測軌道(高度100km)の月周回軌道への投入 | 15 |
11月上旬頃 | 定常観測軌道へ投入、バス機器、観測機器の初期チェックアウト開始 | |
12月中旬頃 | 初期チェックアウト完了、定常観測の開始 |
※日時は現状の予定です。今後の運用状況によって変更されることがあります。
2007年9月20日
